Der Abriss von Stahlträgern, welcher nach sichtbar und deckenintegriert unterschieden wird, wird je in einer Position Stück je Länge und ab 11 m in einer lfdm Position kalkuliert. Das innerhalb des "Neubaus" von Bauen im Bestand kalkulierte Schließen der Trägerauflager, wird im jeweiligen Wandmaterial des Trägerauflagers - soweit dieses geometrisch vorhanden war - je Auflager kalkuliert.
Bei Transport und Entsorgung wird die eventuelle Verkleidung nicht separat kalkuliert. Für Metalle wird grundsätzlich weder Transport noch Entsorgung kalkuliert, da im Gegenzug die Einnahmen für den Altmetallverkauf ebenfalls nicht berücksichtigt werden.
Der Neubau wird in derselben Geometrie, jedoch im Standard und in der Detaillierung des Branchenmodells kalkuliert. Es gibt hierbei faktisch keinen Unterschied zu einer "klassischen" Neubaukalkulation. Sollten auf Grund des Abrisses ergänzende oder zusätzliche, vorbereitende Arbeiten nötig sein, so werden diese zusätzlich als "Neubau - innerhalb des Bereichs Bauen im Bestand" kalkuliert.
Abriss |
||
•freiliegender bzw. verkleideter Stahlträger, nicht deckenintegriert, abreißen bis 2 m Länge
•freiliegender bzw. verkleideter Stahlträger, nicht deckenintegriert, abreißen bis 5 m Länge
•freiliegender bzw. verkleideter Stahlträger, nicht deckenintegriert, abreißen bis 8 m Länge
•freiliegender bzw. verkleideter Stahlträger, nicht deckenintegriert, abreißen bis 11 m Länge
•freiliegender bzw. verkleideter Stahlträger, nicht deckenintegriert, abreißen über 11 m Länge, je Meter
•Abriss von deckenintergierten Stahlträger
•Abriss der Trägerverkleidung inkl. Unterkonstruktion und Verkleidung
|
||
in den Abrisspositionen enthalten: |
Transport |
Entsorgung |
•Stahlträger |
•manueller Abtransport |
Mischschrott(1003) |
Neubau - innerhalb des Bereichs Bauen im Bestand - |
||
❑ neues Trägerauflager zur Aufnahme von Punktlasten in Mauerwerks-Bestandswand erstellen
❑ neues Trägerauflager zur Aufnahme von Punktlasten in Beton-Bestandswand erstellen
❑ neues Trägerauflager zur Aufnahme von Punktlasten in Mischbauweise-Bestandswand erstellen
❑ neues Trägerauflager zur Aufnahme von Punktlasten in Holz-Bestandswand erstellen
❑ neues Trägerauflager zur Aufnahme von Punktlasten in Trockenbau-Bestandswand erstellen
❑ Ablastung des Trägers in Mauerwerks-Bestandswand für höhere Lastaufnahme ertüchtigen
❑ Ablastung des Trägers in Beton-Bestandswand für höhere Lastaufnahme ertüchtigen
❑ Ablastung des Trägers in Mischbauweise-Bestandswand für höhere Lastaufnahme ertüchtigen
❑ Ablastung des Trägers in Holz-Bestandswand für höhere Lastaufnahme ertüchtigen
❑ Ablastung des Trägers in Trockenbau-Bestandswand für höhere Lastaufnahme ertüchtigen
|
||
Neubau - laut Branchenmodell und Einstellungen - |
||

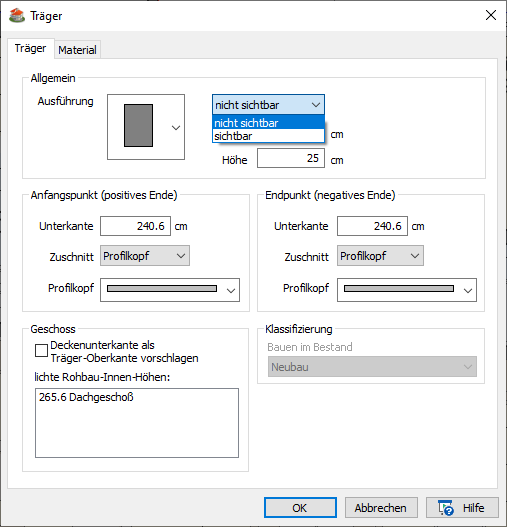

❖ Träger laut Planung und Einstellung
|
||
|
||||||||||||||||||||
|
Schutzmaßnahmen - aus Kalkulation
|
|||||||||||||||||||
partielle Zwangssicherung - wird in diesem Bereich berücksichtigt •Baustütze im abstand von 1 m unter Behelfsträger zur alternativen Ablastung für die Zeit des Ausbaus/Abrisses des sichtbaren Trägers •beidseitig in ca. 30cm abstand, Baustütze im Abstand von 1 m unter Behelfsträger zur alternativen Ablastung für die Zeit des Ausbaus/Abrisses des deckenintegrierten Trägers |
